近日,恒馳鋼構承建的甬臺溫高速公路改擴建臺州南段TJ01標段——跨臺金高速主線首跨鋼板疊合梁吊裝順利完成,標志著該項目建設取得重大突破。在此關鍵性工程節點中,恒馳鋼構憑借專業的鋼結構制造與施工實力,為項目高質量推進提供了堅實保障。

精密制造,鑄就工程“鋼鐵脊梁”
作為該項目的鋼結構分包單位,恒馳鋼構承擔了TJ01標段鋼板梁與鋼蓋梁的制造與安裝任務,總用鋼量達3248噸。從水洋高架橋到梅岙主架橋,從主線到匝道,由恒馳制造的數千噸鋼結構構件,以優良的質量與精湛的工藝,為整條交通動脈構筑起可靠的“鋼鐵脊梁”。

直面極限挑戰,在通行動脈上精準作業
本次施工環境極為復雜:作業區上跨日均車流5.2萬輛、車速100km/h的臺金高速,任何封道施工都可能引發區域交通擁堵。

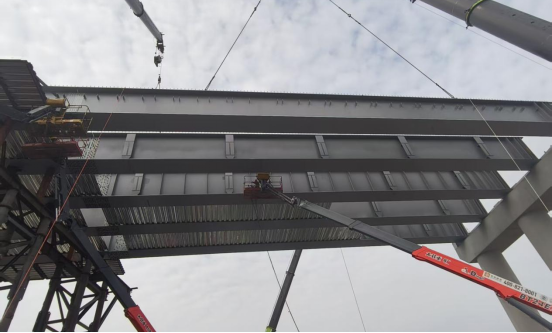

吊裝的兩聯鋼板疊合梁,梁底與下方高速橋面高差達14米,總高度近30米。在此復雜條件下,傳統的“滿堂支架”或“整體吊裝”方案均難以實施。此外,高空橫風、晝夜溫差以及極其有限的作業平臺,共同構成了對技術、管理與安全協調能力的極限考驗。
協同精密組織,保障施工與交通“雙線”暢通
面對挑戰,在臺州交投及各級交通主管部門的傾力指導下,項目采用“主線封道+匝道繞行”的雙軌導改方案。施工期間,通過每日定時單邊封道、利用原水洋樞紐匝道分流車輛,組合使用移動鋼護欄與水馬形成臨時通道,成功實施了8次“潮汐式”交通導改。通過交警指揮中心24小時視頻巡檢與動態調度,項目團隊精準把控了施工節奏,有效規避了高峰期交通堵塞風險,保障了高速公路通行與施工作業的同步推進。
在關鍵的吊裝階段,經過多方研討、專家論證,最終采用“分節段運輸+750噸汽車吊吊裝+高空總成”方案。恒馳團隊憑借豐富的施工經驗,嚴格執行。在八晝夜的連續作業中,團隊高效協同,將重達650噸的鋼梁精準對接,全程實現安全“零事故”,以精湛技藝完成了這次極限挑戰。
專業實力,為城市發展貢獻恒馳力量
此次鋼梁的成功架設,不僅打通了項目建設的“咽喉要道”,更展現了恒馳鋼構在復雜情況下的專業施工能力。從材料選擇到工藝控制,從工廠制造到現場安裝,恒馳團隊始終秉持精益求精的工匠精神,確保每一個環節都經得起考驗。
未來,公司將繼續秉持“創新、高效、可持續”的理念,積極參與更多重大基礎設施建設,為區域交通發展持續貢獻“恒馳力量”。
